Rozestavěný rodinný dům – Benešov

„Kdy se nastěhujeme?" – to je první otázka, kterou dostáváme od klientů v Praze, Říčanech, Mukařově i na Benešovsku. Odpověď závisí na mnoha faktorech. Přinášíme realistický přehled z naší vlastní praxe – bez zbytečného optimismu.

Krátká odpověď: Od rozhodnutí stavět po nastěhování počítejte s 12–20 měsíci. Samotná hrubá stavba trvá 3–4 měsíce, projekt a povolení zaberou 5–8 měsíců ještě před prvním kopnutím do země.

Celkový přehled – jednotlivé fáze

1

Výběr pozemku a architektonická studie

Hledání vhodného pozemku, ověření územního plánu, prvotní skici dispozice. Tuto fázi investoři podceňují – správný pozemek může ušetřit stovky tisíc Kč.

Doba trvání: 1–3 měsíce

2

Projektová dokumentace

Projekt pro stavební povolení (DSP) + projekt pro provedení stavby (DPS). Zahrnuje statiku, TZB, elektro. Kvalitní projekt je základ – šetřit na projekci se nevyplatí.

Doba trvání: 2–4 měsíce

3

Stavební povolení / ohlášení

Podání žádosti na stavební úřad. Zákonná lhůta je 30 dní, realita bývá 3–6 měsíců. V okolí Prahy (Říčany, Mukařov) bývají stavební úřady vytíženější než v okrese Benešov.

Doba trvání: zákonně 30 dní, reálně 3–6 měsíců

4

Výběr dodavatele a příprava stavby

Výběrové řízení, podpis smlouvy o dílo, příprava staveniště, přípojky. Nepodceňujte smlouvu – fixní cena a smluvní sankce za prodlení jsou základ.

Doba trvání: 1–2 měsíce

5

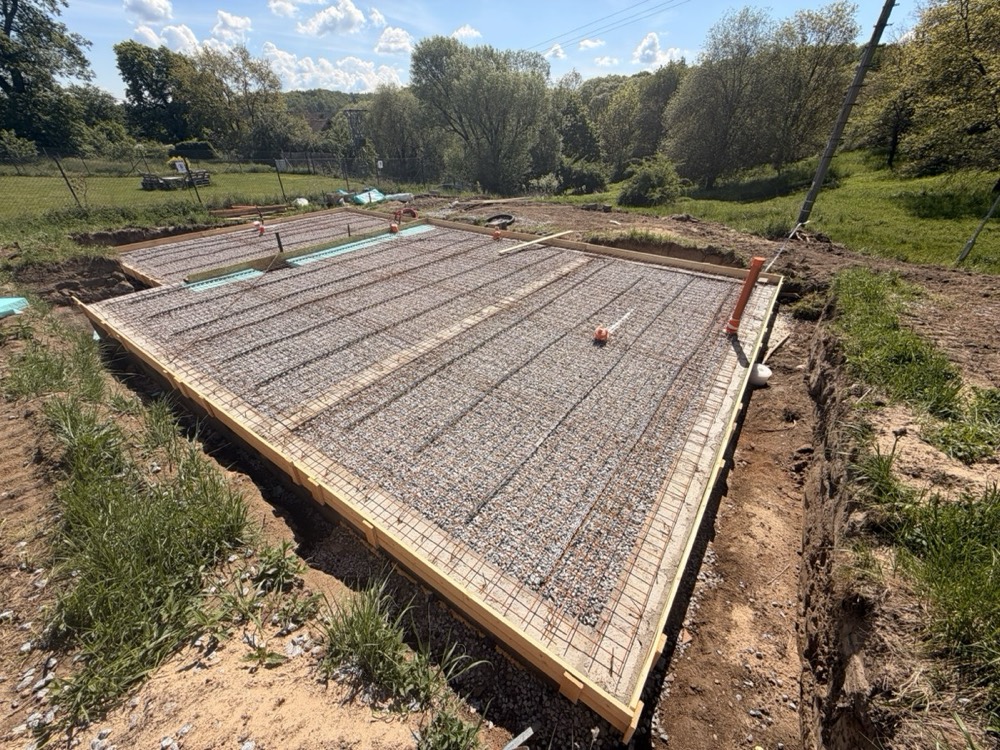

Hrubá stavba

Zemní práce, základy, zdění, strop, střecha. Nejviditelnější fáze – za pár měsíců vyroste celý dům. Kritické je zimní období (mráz zastavuje betonáže).

Doba trvání: 3–4 měsíce

6

Dokončovací práce (interiér)

Instalace (voda, topení, elektro), omítky, podlahy, obklady, malby, kuchyňská linka, fasáda. Tato fáze trvá nejdéle a je zde nejvíce prostoru pro zpoždění.

Doba trvání: 3 měsíce

7

Kolaudace a předání

Závěrečná kontrolní prohlídka, kolaudační souhlas, předání dokumentace. Při stavbě na klíč toto zajišťuje dodavatel.

Doba trvání: 1–2 měsíce

Souhrn – realistický časový plán

FázeOptimistickyRealisticky
Studie + projekt + povolení4 měsíce5–8 měsíců
Příprava + hrubá stavba4 měsíce5–6 měsíců
Dokončovací práce3 měsíce3–4 měsíce
Kolaudace1 měsíc1–2 měsíce
Celkem12 měsíců14–20 měsíců

Co stavbu nejčastěji zdržuje?

Tip: Začněte projekt a stavební povolení připravovat co nejdříve – ideálně paralelně s hledáním pozemku. Ušetříte 3–6 měsíců čekání, protože povolení vyřídíte dřív, než jste připraveni stavět.

Jak to funguje u Rentabilu?

Na projektech v Praze, Říčanech, Mukařově a oblasti Benešovska pracujeme s pevným harmonogramem, který dostanete před podpisem smlouvy. Klient vždy ví, v jaké fázi se stavba nachází – průběžně sdílíme fotodokumentaci a reporty. Termín dokončení je součástí smlouvy o dílo včetně smluvní pokuty za prodlení.
